Neubau KiTa Pusteblume
5,1 Millionen Euro hat die Gemeinde in den Bau der Kindertagesstätte Pusteblume (ehemals Kindergarten Oberer Schulberg) in der Peter-von-Koblenz-Str. 1 investiert. Im März 2017 war der Spatenstich. In das Gebäude sind seit Dezember 2018 fünf Kindergarten- und zwei neue Krippengruppen eingezogen.
Rückblick
Im Jahre 2013/2014 hat der Gemeinderat nach umfangreichen Voruntersuchungen festgelegt, den Kindergarten Oberer Schulberg (jetzt: KiTa Pusteblume) an einem neuen Standort zu bauen. Der Zustand des bestehenden Gebäudes, der Verzicht auf eine Containerlösung, sowie die möglichen Einnahmen bei Veräußerung des bisherigen Grundstücks sprachen für einen neuen Standort.
Nach Auslobung eines Architektenwettbewerbs und den damit verbundenen Diskussionen und Entscheidungen im Gemeinderat stand im Juni 2015 der Siegerentwurf des Architektenbüros Bernd Zimmermann fest.
Daten zur Entstehung:
- Juni 2014 Standort für die Kindertagesstätte Oberer Schulberg durch Gemeinderat beschlossen
- August 2014 Information der Angrenzer

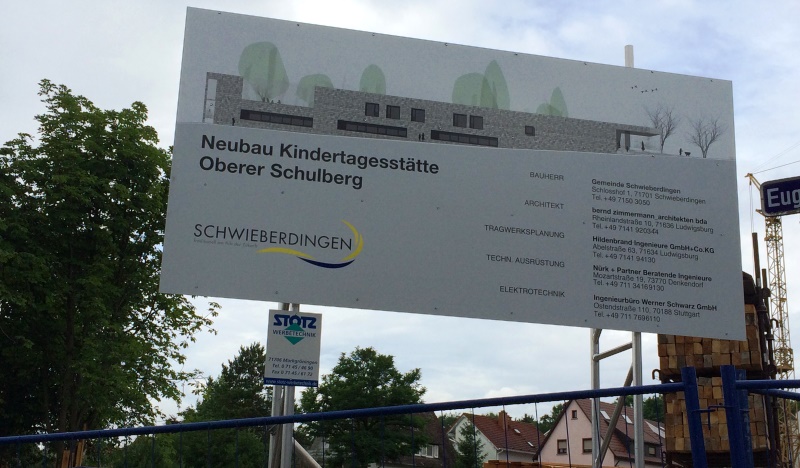

- Oktober 2014 Entwurf für die Auslobung des Architektenwettbewerbs „ Neubau Kindertagesstätte Oberer Schulberg“ beschlossen
- 11. Juni 2015 Architektenwettbewerb/ Preisgericht für den Kindergarten Neubau, 1.Preis Bernd Zimmermann Architekten, Ludwigsburg
- 26 – 28 Juni 2015 Ausstellung der Wettbewerbsergebnisse für den Neubau des Kindergartens Oberer Schulberg
- 22. Juli 2015 Auftragsvergabe der Planungen an das Architekturbüro Bernd Zimmermann Architekten, Ludwigsburg
- 11. Mai 2016 Vorstellung und Genehmigung der Entwurfsplanung im Gemeinderat
- Juni 2016 Einreichung des Baugesuchs
- November 2016 Erteilung Baugenehmigung
- 22. Februar 2017: Vergabe Bauarbeiten von Rohbau, Aufzug, Heizung, Lüftung, Sanitär, Elektro und Photovoltaik durch Gemeinderat

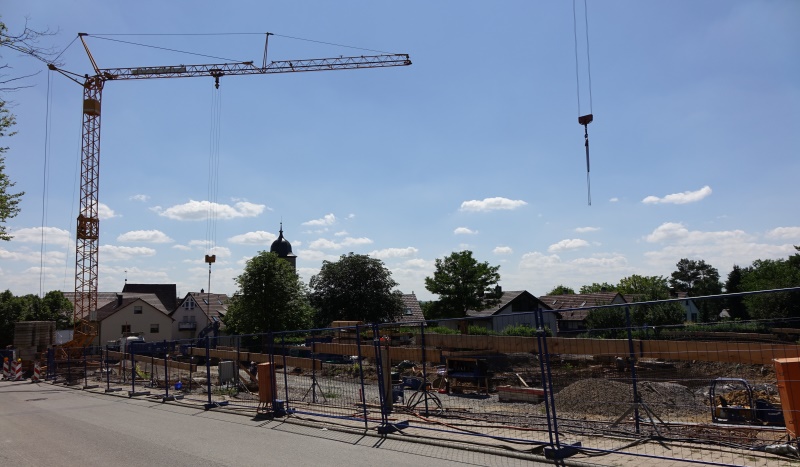

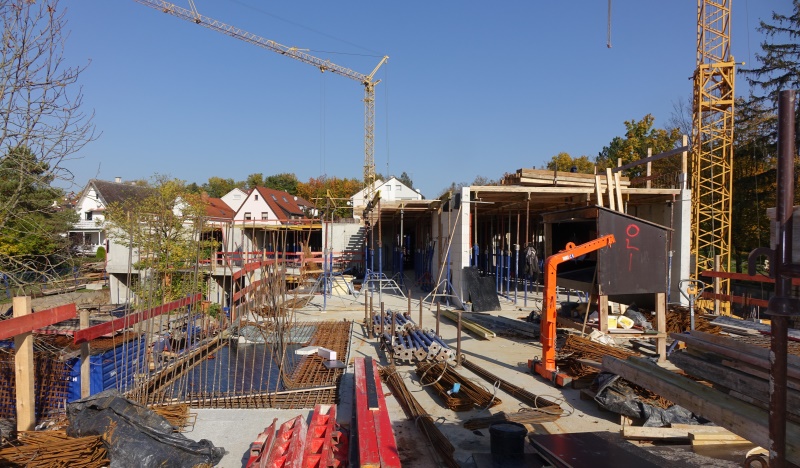

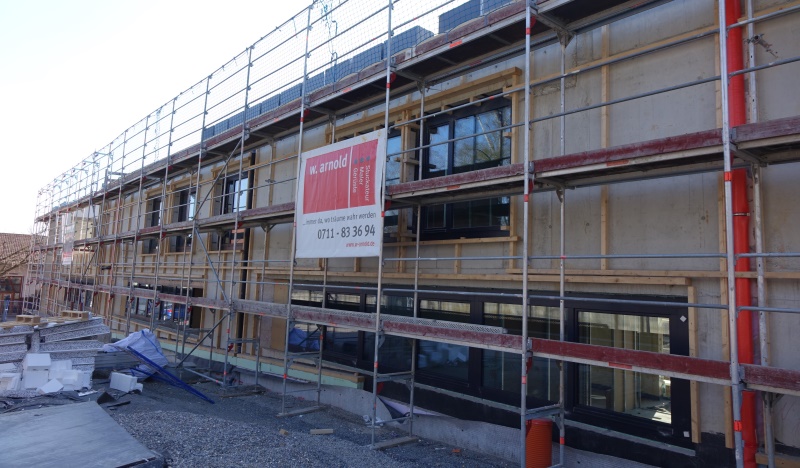

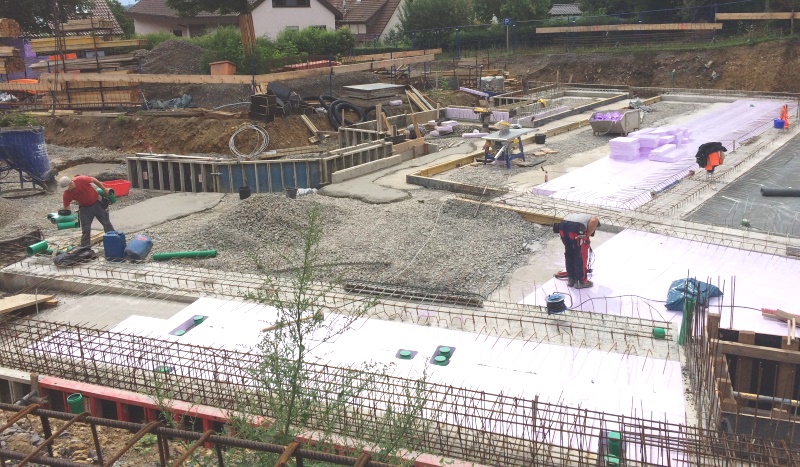

- März 2017 Spatenstich

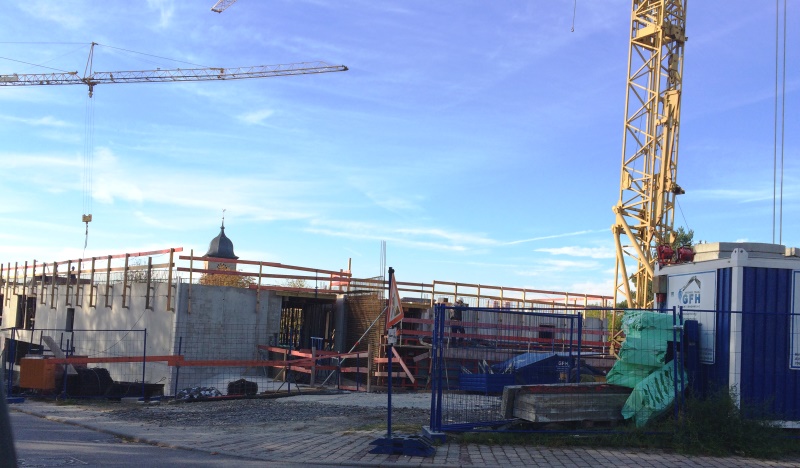

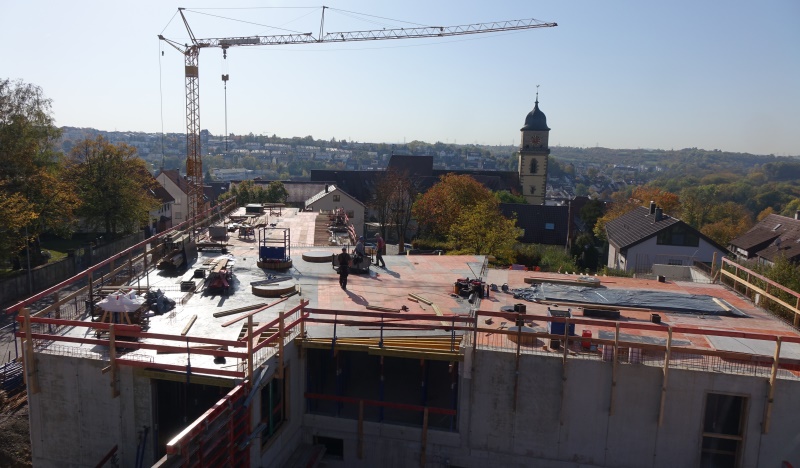

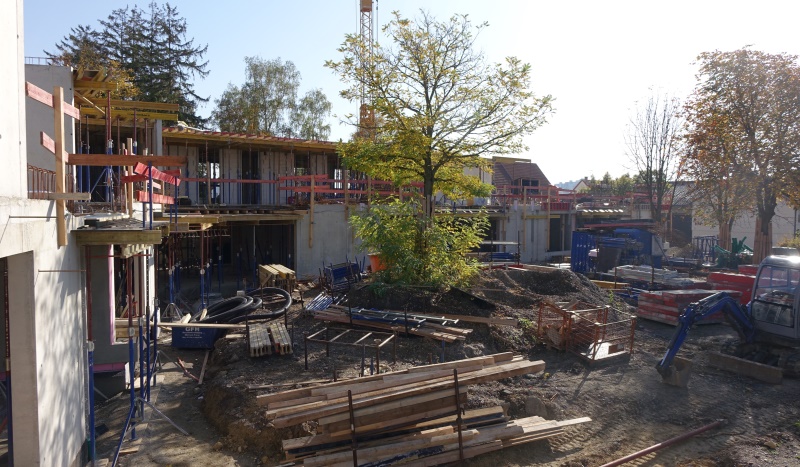

- 22. November 2017 Vergabe der Gewerke Dachabdichtung und Flaschnerarbeiten, Holzbauarbeiten, und Holzfenster und Sonnenschutz durch den Gemeinderat

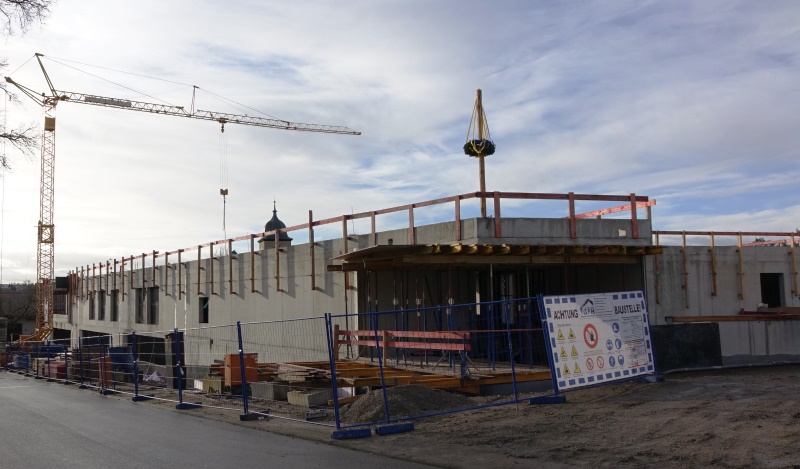

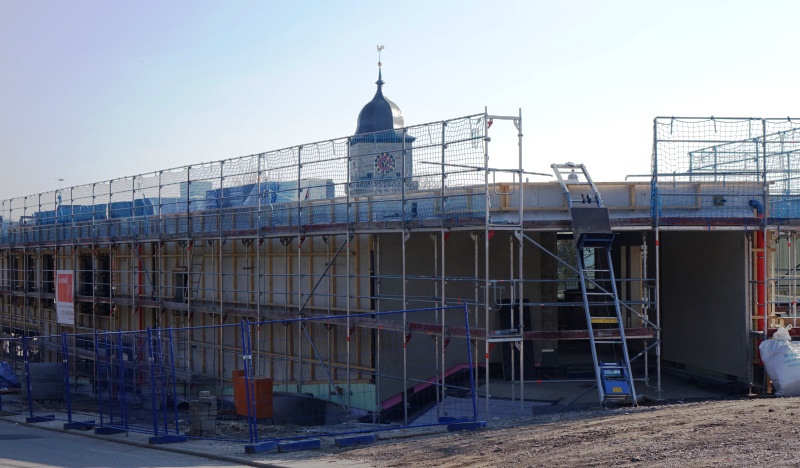

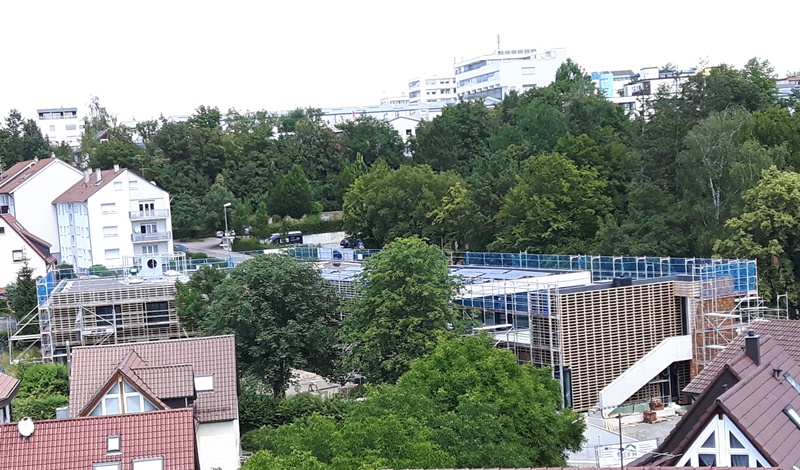

- 15. Dezember 2017 Richtfest mit neuer Namensgebung: KiTa Pusteblume

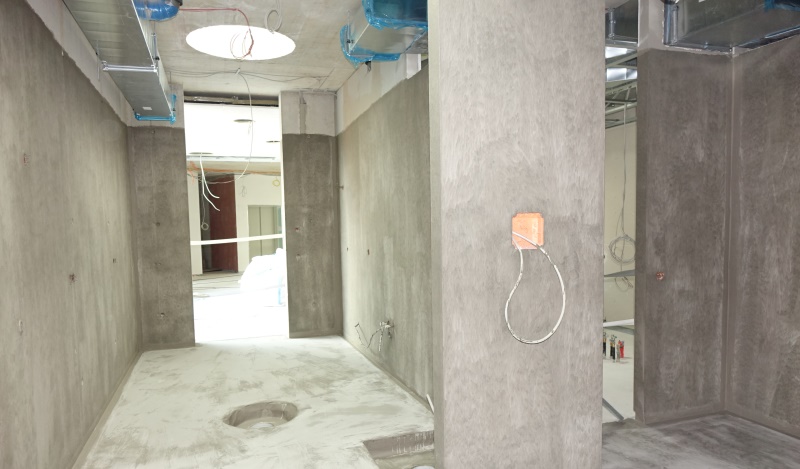

- 10. Januar 2018 Vergabe der Gewerke Estricharbeiten, Trockenbau und Akustikdecken durch den AUT
- Februar 2018 Vergabe mobile Trennwand
- März 2018 Vergabe Schlosserarbeiten
- April 2018 Vergabe Gipserarbeiten, Bodenbelagsarbeiten und Innentüren
- Mai 2018 Vergabe Außenanlagen
- Juni 2018 Vergabe Verteilerküche, Holzinnenverkleidung und Malerarbeiten

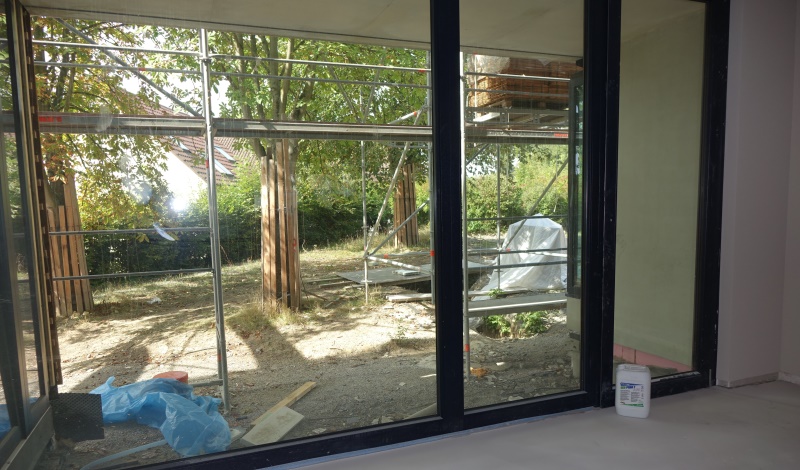

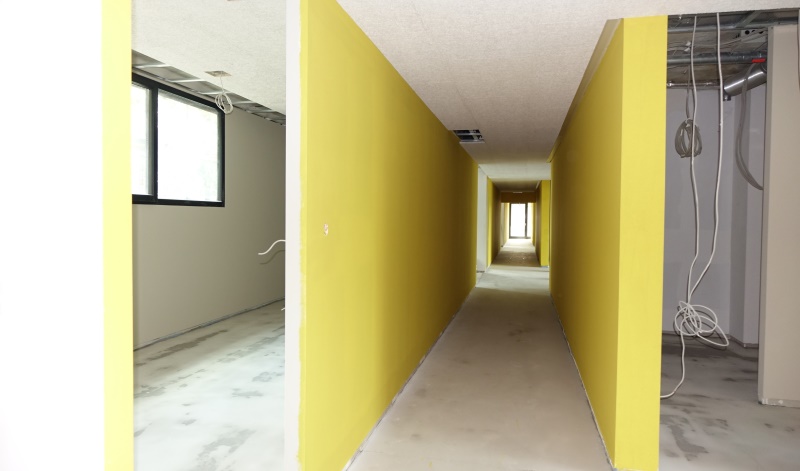

- August 2018 Vergabe Sonnenschutz, Bodenbeschichtung, Fliesenarbeiten, Einbaumöbel Küche und WC-Trennwände

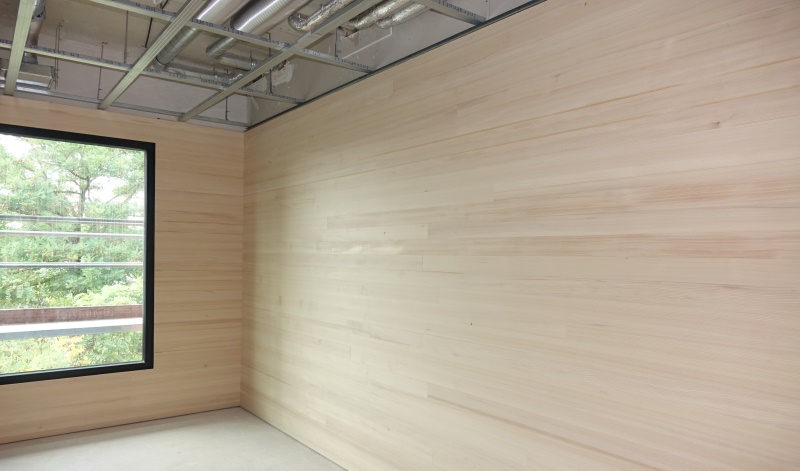

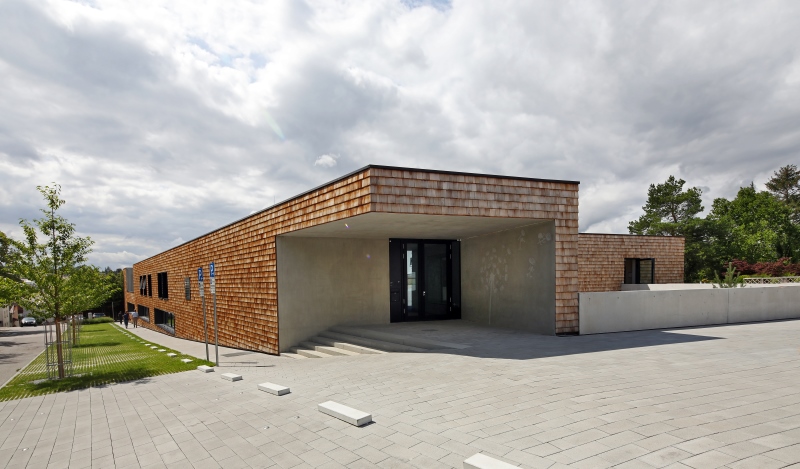

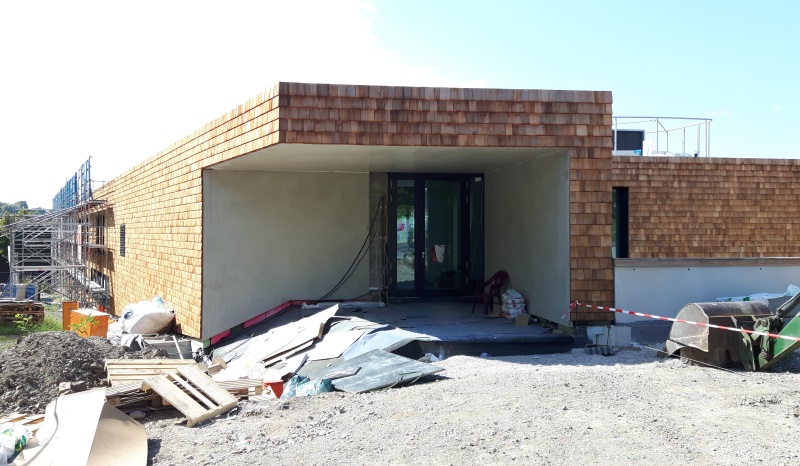

- 1. Dezember 2018 Fertigstellung und Einweihung der KiTa Pusteblume
